石材工事のエキスパート 株式会社飯村石材工業

トップページ> 墓地工事

墓地工事

良い墓石とは?

建てる前に知っておこう!お墓の基礎知識

倒壊するのは家だけではありません
近年多発している、地震などの自然災害。家屋の全半壊はもちろんのこと、墓石への被害も沢山報告されています。
下の写真は宮城県北部で起きた連続地震で倒壊した墓石です。こんな被害に遭わないためにも、信頼できる業者選びを!

墓地の倒壊画像1
墓地の倒壊画像2

こんな被害に遭わないために
『天災で壊れてしまうことは仕方がない…。』と諦めていませんか?
私たちは確かな技術と保証で高品質の安心をお届けいたします。
『故人が安らかに永眠できる場所であるために…』お客様に納得していただける墓石づくりをご提案いたします。

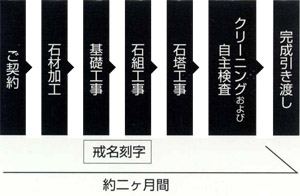

ご契約から完成までの流れ

一般的に墓所が完成するまでにはご契約から完成引渡しまでおよそ2ヶ月間の時間がかかります。

ご契約から完成までの流れ

基礎工事

基礎工事の流れ
更地

更地写真(着工前)

床堀

床堀り深さ0.45m以上。
※地盤状況により変動します。

砕石・転圧

砕石厚0.25m。搬入後、転圧により0.05m沈降。

枠組み・配筋取付

使用鉄筋直径9mm。0.2mスパンで配筋。

コンクリート打設

コンクリート打設圧0.25m。

基礎完成

養生後、枠取り外し、工事完了。

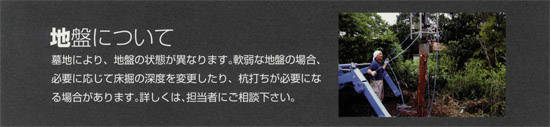

地盤について

石組工事

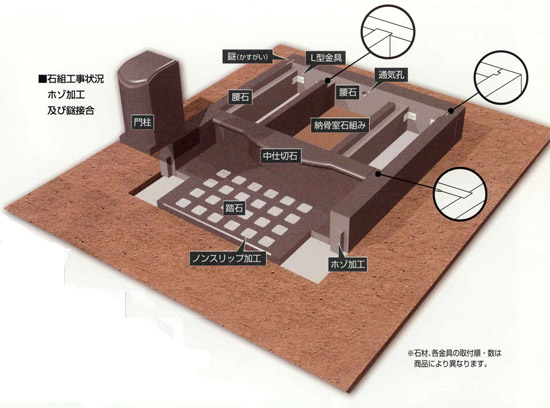

石組工事の流れ 石組工事図
墨出し

図面を元に、設置場所にしるしを書き入れる。

踏石・門柱設置

L型金具取付。踏石門柱は目地コーキング接着。
門柱ホゾ加工。

腰石設置

L型金具取付。鎹(かすがい)取付。
ホゾ部耐震ボンドにて接着。

中仕切納骨石組設置

L型金具取付。

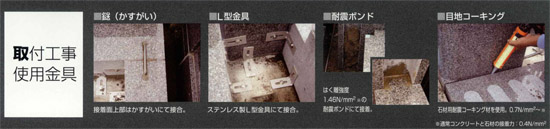

取付工事使用金具

石塔工事

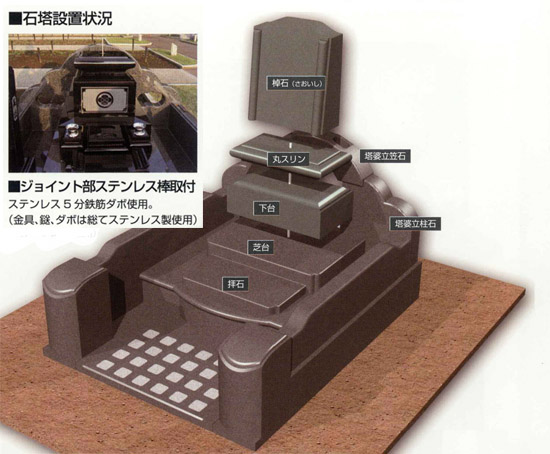

石塔工事の流れ 石塔工事図
拝石・芝石設置

拝石・芝石取付。
ジョイント棒は15mmステンレス製。

下台・丸スリン設置

下台・丸スリン・棹石の順で取付。
ジョイント棒設置用穴加工。耐震ボンドにて接着。

棹石建立

ジョイント棒設置、棹石建立。耐震ボンドにて接着。

埋め戻し・納骨室内砂敷

砕石にて埋め戻しをします。

クリーニング

引渡し前に手作業にて磨き上げます。

完成前検査

完成後自主検査を行います。公営墓地に限り市役所による検査が行われます。

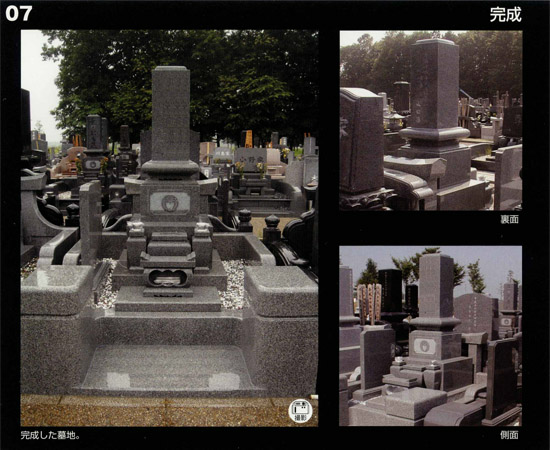

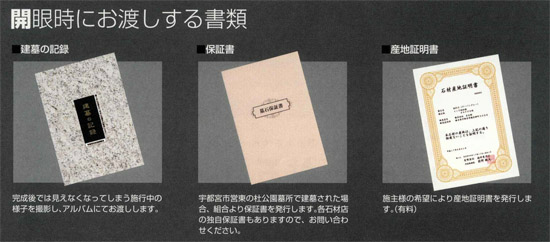

完成 開眼時にお渡しする書類

施工事例
